今抚顺 : 辽水新能抚顺100MW/400MWh储能项目加速推进 地下硐室掘进有序
2026-08-21 13:26:42
304
来源:今抚顺
8月14日,位于新宾满族自治县新宾镇的辽水新能抚顺100MW/400MWh压缩空气+飞轮混合储能项目现场施工正酣,地下储气库的掘进作业正在稳步推进。这一项目不仅是辽宁省“十四五”新型储能首批试点示范工程,同时也是国内首个将压缩空气与飞轮储能融合应用的项目。目前,地下硐室开挖与地面场坪施工正全面提速,多个节点已提前完成,一座高效环保的巨型电网“稳定器”正加速成形。
该项目总投资达9.14亿元,规划建设100MW/400MWh压缩空气储能系统及10MW飞轮储能系统,并配套新建220kV升压站,施工总工期为32个月,计划于2028年6月底完成全部主体工程,同年8月25日前完成联合调试与试运行。项目投产后,年发电量预计可达1.2亿千瓦时,将有力增强辽宁电网的调峰、调频及灵活调节能力,提升新能源并网的安全性,同时带动装备制造、工程建设等上下游产业链发展,为辽宁能源结构转型与绿色低碳发展注入新的动力。

“地下储气库是整个项目的核心,也是国内首座依托水利工程人工硐室建造的储气库,其技术难度与施工复杂度均处于行业前沿。”辽宁省水资源集团新能源开发有限责任公司副总经理李晓晗在项目展板前介绍道。该项目最大的创新点在于国内首创的“长时储能+快速调频”复合技术路线,实现了两种储能形式的功能互补。地下储气库充分利用了辽水集团现有的输水支洞资源,新建人工硐室总容积不低于11.69万立方米,这既大幅节省了投资,也为水利设施的综合开发利用开辟了全新路径。项目设备实现了100%国产化,运行全程零碳排放,技术路线在国内处于领先水平。

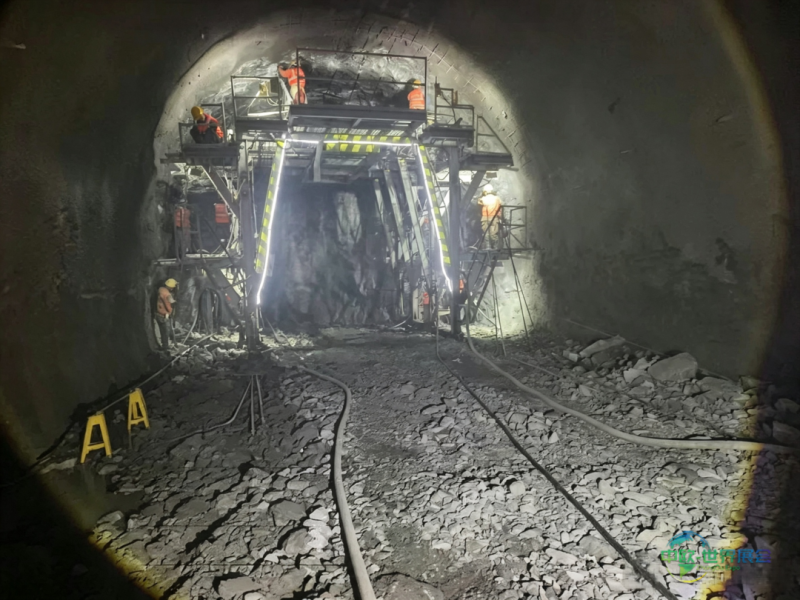

在地面施工现场,辽水新能(抚顺)清洁能源有限责任公司经理任芷辰手持进度表,持续对照图纸指挥机械与施工班组。目前,项目的可研、环评、水保、节能、稳评、安评等全部专项报告均已获批,质监备案、开工报备、工程及监理招标已全部完成,永久与临时用地手续也已办结,前期工作实现了全面闭环。地下工程初步设计已通过水电总院评审,开挖支护施工图全部定稿,钢衬施工图已完成40%;地上场坪、试桩及总平面图纸编制完毕,主设备招标文件送审稿也已编制完成。现场施工捷报频传:地下交通洞214米开挖任务较计划提前17天完成,储气库封堵体上台阶开挖完毕,中导洞上下游累计开挖支护130米,地上场区表土剥离已全部结束,场地平整及地基处理完成75%。
“当前,储气库特大断面隧洞上导洞开挖正有序推进,待掘进至设计高程后将进行分层扩挖成型,后续采用三台阶法施工。”任芷辰表示,按照年度攻坚计划,项目锁定两大关键节点:12月31日前完成储气库累计381米全断面开挖支护,12月30日前完成主厂房及蓄冷蓄热球罐区域全部试桩。全体建设人员倒排工期、挂图作战,通过两班轮换作业,全力确保年度目标如期实现。
特大断面地下硐室施工是项目面临的最大难点,储气库开挖断面接近17米,钢衬焊接总长度达12000米,焊缝执行Ⅰ类高标准,混凝土浇筑总量超过6万立方米,工艺复杂且精度要求极高。项目团队持续强化精细化管控,针对压缩空气储能地下储气库的运行特点,不断优化爆破参数与起爆网络,以减少围岩扰动、提升成型质量;全线布设了全覆盖监控探头,有害气体监测设备24小时不间断运行,洞口人脸识别门禁系统严格核验进出人员,全方位筑牢安全生产防线。同时,施工中践行绿色理念,施工废水经三级沉淀、絮凝中和处理后全部回用,实现零排放,有效保护了周边生态环境。
任芷辰表示,2026年是项目建设攻坚的关键之年,项目部将统筹调配人力与机械资源,全力推进储气库掘进和地上土建施工。项目投运后,既能为辽宁电网提供大容量储能与快速调频双重支撑,保障新能源安全并网,也将带动装备制造、工程建设等上下游产业发展,为东北新型电力系统建设打造标杆示范工程。
